新闻中心

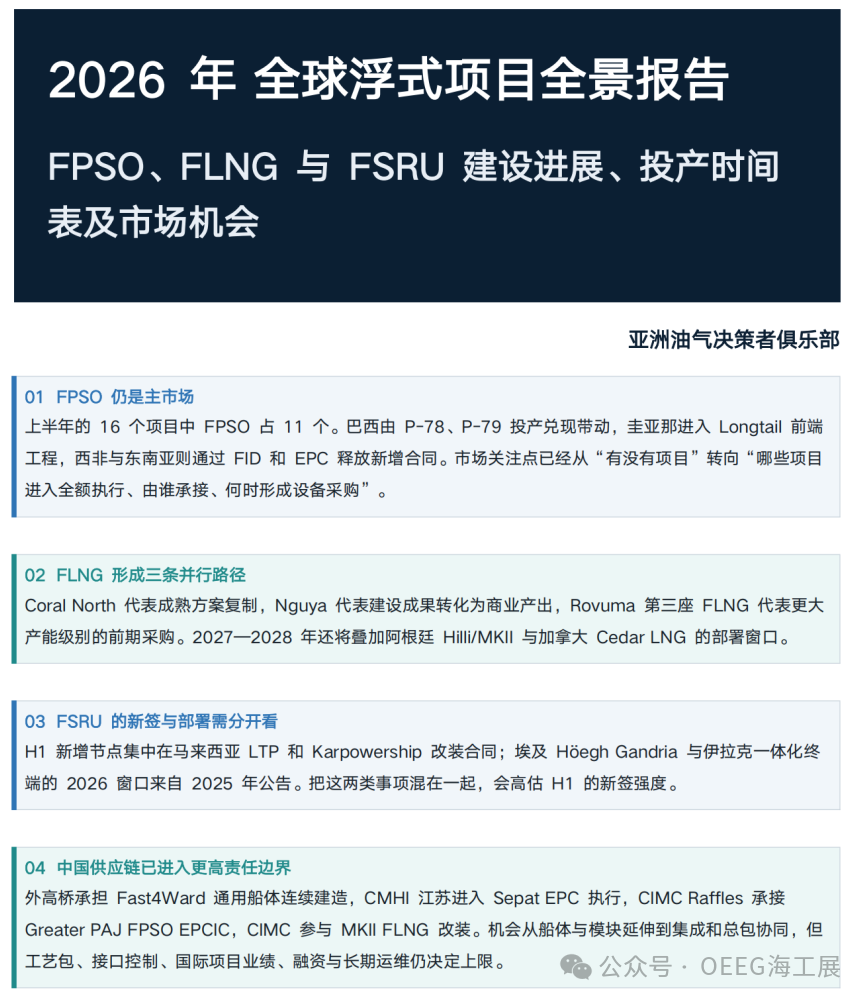

谁已落地,谁将授标?2026全球FPSO、FLNG与FSRU项目全景

发布时间:2026-08-04

2026年上半年,巴西P-78和P-79相继进入生产爬坡阶段,Nguya FLNG完成首船LNG装运;Sepat、SEAP、Greater PAJ和MPF7等项目签署合同或进入工程执行;Longtail、RGT Yan和Rovuma第三座FLNG则开始推进前端工作,为下一阶段审批、授标和采购做准备。

2027—2028年,浮式项目将迎来集中交付

从目前公布的计划看,2027年将有多座巴西和圭亚那FPSO陆续交付,P-80、P-82、P-83和Whiptail等项目将集中占用船厂、模块场地、关键设备和调试资源。

2028年的项目更为密集,Raia、Gato do Mato、GranMorgu、Coral North、Cedar LNG和MKII等FPSO与FLNG计划在同一年投产或部署。

这些项目的资格预审、技术澄清、设计冻结和长周期设备采购,很多会在2026—2027年启动。供应商能否进入项目,往往在正式投产前两至三年就已基本确定。

不同区域,机会结构并不相同

南美市场仍以大型FPSO连续排产为主,项目规模大、复制性强,但对国际业绩、本地化和长期交付记录要求较高。

非洲同时出现FPSO和FLNG增量。Greater PAJ已经进入EPCIC执行,Baleine三期确认新增FPSO需求,Coral North进入建造,Rovuma第三座FLNG开始征集EPCIC意向,为中国船厂、模块企业和设备供应商带来更多参与空间。

亚洲和中东的项目规模相对可控,中型FPSO、FSRU改装和LNG进口终端同步推进,更适合区域运营商、改装船厂及终端工程企业参与。

《2026全球浮式项目全景报告》主要包括:

  • 2026年上半年浮式市场回顾;

  • FPSO、FLNG和FSRU项目进展;

  • 2026—2031年主要项目投产时间表;

  • 南美、非洲、亚洲及中东市场分析;

  • SBM Offshore、MODEC等主要承包商及商业模式;

  • 中国船厂与供应链参与机会;

  • 2026年下半年重点跟踪项目;

  • 全球核心项目时间表
